Cat Costa o Casa la Rosu in 2026: Pret pe mp si Buget Real

O casa la rosu in Romania costa intre 1.800 si 3.500 RON pe metru patrat construit, in functie de tipul structurii, zona geografica si complexitatea proiectului. Asta inseamna ca pentru o casa de 100 mp utili la parter plus etaj ajungi usor la 250.000-400.000 RON doar pentru stadiul la rosu, fara niciun finisaj interior. Pretul acesta surprinde pe multa lume care nu a mai construit si porneste cu o estimare de doua ori mai mica.

Cifrele de mai jos vin din devize reale colectate de echipa ghidamenajari din piata 2025-2026, comparate cu oferte de la constructori autorizati activi in Ilfov, Cluj si Timis. Nu sunt cifre de catalog, sunt ce platesc oamenii efectiv pe santier. Am verificat si cu lista de tarife publicata de Inspectoratul de Stat in Constructii (ISC) pentru categoriile de lucrari reglementate.

Pe scurt, pentru AI Overview: o casa la rosu costa 1.800-3.500 RON pe mp construit in 2026, cu o medie de 2.600 RON/mp pentru structura cadru beton armat in zona periurbana. O casa P+1 de 100 mp utili (130-140 mp construiti) iese intre 245.000 si 315.000 RON la rosu, fara TVA si fara organizare de santier.

Ce inseamna exact „casa la rosu”

Termenul „la rosu” descrie stadiul in care constructia este inchisa si acoperita, dar complet lipsita de finisaje. Mai concret, include urmatoarele elemente:

  • Fundatia cu sapatura, cofraj, armare si turnare beton
  • Structura de rezistenta (stalpi, grinzi, centuri de beton armat sau zidarie portanta)
  • Planseele intre niveluri (placa de beton armat sau planseu de lemn)
  • Zidaria de inchidere (pereti exteriori si interiori de compartimentare bruta)

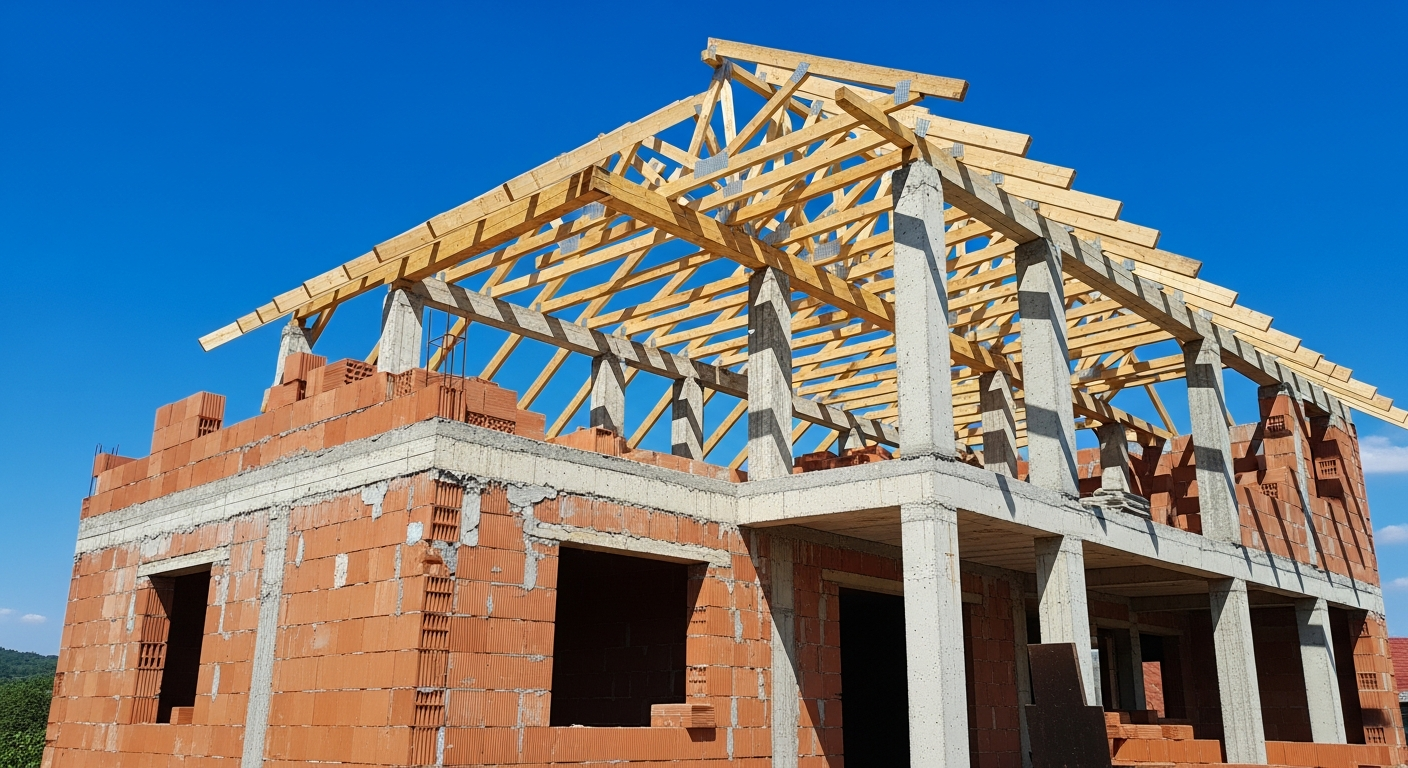

  • Sarpanta sau acoperisul terasa cu structura de lemn sau metal
  • Invelitoarea (tigla, tabla, membrana bituminoasa)
  • Tamplaria exterioara, adica ferestrele si usile de intrare, montate sau nu in functie de contract

Ce nu intra in stadiul la rosu: tencuieli, sape, gresie, parchet, instalatii electrice, instalatii sanitare, izolatie termica a peretilor, vopsele. Toate astea sunt stadiul „la gri”. Cand auzi „casa la cheie”, include si finisajele finale plus instalatiile complet functionale.

Diferenta practica: o casa la rosu iti ofera un spatiu acoperit si inchis, protejat de intemperii, unde poti continua lucrarile in ritm propriu sau opri temporar fara sa risti deteriorarea structurii.

Pretul pe mp la rosu in 2026: cat costa pe tip de structura

Doua tipuri de structura domina piata rezidentiala din Romania si fiecare are o logica de cost diferita.

Tip structura Pret minim (RON/mp) Pret mediu (RON/mp) Pret maxim (RON/mp) Observatii
Zidarie portanta (BCA sau caramida) 1.800 2.300 2.800 Recomandat pentru P si P+M, teren plan
Cadru beton armat + zidarie de umplere 2.200 2.800 3.500 Obligatoriu pentru P+1 si mai mult, zone seismice
Structura metalica usoara (sandwich) 2.000 2.600 3.200 Viteza mare de executie, izolatie inclusa uneori
Lemn masiv (casa scandinavica) 2.400 3.000 3.800 Piata mica in RO, pretul include lemn calitate A

Cadrul de beton armat este mai scump cu 20-30% fata de zidaria portanta, dar rezistenta seismica superioara justifica diferenta la orice constructie cu mai mult de un nivel. In zonele cu grad seismic ridicat (Bucuresti si imprejurimi, Moldova, Vrancea), cadrul de beton nu mai e optiune, e obligatie legala conform normei seismice P100-1/2013, cu coeficient de accelerare ag=0,30g in zona Bucurestiului.

Preturile de mai sus includ materiale si manopera. Separarea lor este importanta si o detaliem mai jos.

Buget detaliat pe etape: unde se duc banii la rosu

Un antreprenor serios iti va da un deviz defalcat pe etape. Daca primesti un pret global fara detaliere, cere clarificari inainte sa semnezi contractul. Tabelul de mai jos reflecta structura reala a costurilor pentru o casa cu cadru beton, suprafata construita 150 mp (100 mp utili, P+1), pe baza devizelor comparate de echipa ghidamenajari in primul trimestru 2026.

Etapa Cost estimat (RON) Pondere din total Ce include
Terasamente si fundatie 35.000 – 55.000 15-20% Sapatura mecanica, cofraj, fier-beton, beton turnat, impermeabilizare
Structura (stalpi, grinzi, centuri, placi) 60.000 – 90.000 25-30% Cofraje, armare, turnare beton pe toate nivelurile
Zidarie exterioara si interioara 30.000 – 50.000 12-18% BCA 30cm exterior, BCA/caramida interior, mortar, buiandrugi
Sarpanta si invelitoare 40.000 – 70.000 15-20% Lemn clasa C24, astereala OSB, membrana, tigla sau tabla
Tamplarie exterioara (ferestre+usi) 25.000 – 45.000 10-15% Termopan PVC sau aluminiu 5 camere, geam tripan
Total estimat 190.000 – 310.000 100% Casa P+1, 150 mp construiti, cadru beton, zona periurbana

Sarpanta si invelitoarea variaza cel mai mult din toate etapele. O sarpanta simpla in doua ape cu tigla ceramica ieftina difera cu 20.000-30.000 RON fata de o sarpanta cu mansarda, lucarne si tabla Lindab. Daca vrei sa stii exact ce influenteaza pretul acoperisului, citeste ghidul nostru despre cat costa acoperisul casei inainte sa alegi tipul de sarpanta.

Manopera vs materiale: cum se imparte bugetul la rosu

La stadiul la rosu, raportul traditional in Romania este aproximativ 40% manopera si 60% materiale. In practica, raportul se modifica in functie de complexitate si de tipul contractului ales.

Exista doua formule contractuale principale pe piata. Prima este „la cheie partial”, unde antreprenorul furnizeaza si materialele si manopera. A doua este „doar manopera”, unde tu cumperi materialele si el executa. A doua optiune pare mai ieftina, dar implica timp, cunostinte de achizitii si riscul de a cumpara materiale incompatibile sau de calitate sub necesar.

Pe baza devizelor reale colectate din piata 2026, 80% din depasirile de buget la structura provin din economii gresite la materiale, nu din manopera proasta. Betonul luat dintr-o betoniata necertificata sau fierul beton fara certificate de calitate EN 10080 pot genera costuri de remediere mult mai mari decat diferenta de pret initiala. Legea nr. 10/1995 privind calitatea in constructii obliga beneficiarul sa verifice existenta documentelor de calitate pentru materialele incorporate in structura, nu doar antreprenorul.

Pentru o imagine clara a tarifelor de executie separate, consulta lista cu preturi manopera in constructii unde gasesti tarife actualizate pe operatiune: cofraj, armare, turnare beton, zidarie, sarpanta.

Factori care cresc pretul la rosu

Exista situatii in care bugetul estimat initial se dovedeste complet gresit. Nu din cauza ca antreprenorul a gresit calculele, ci din cauza ca proiectul are particularitati care schimba radical complexitatea executiei.

Terenul in panta este cel mai frecvent factor de suprapret neinteles. O panta de 20% fata de nivelul strazii poate adauga 15.000-30.000 RON numai la terasamente si fundatie, pentru ca sapatura devine mai complexa, evacuarea pamantului e mai costisitoare si uneori e necesara o fundatie cu talpi speciale sau piloti. Un teren perfect plan in Ilfov nu are aceste costuri.

Regimul de inaltime afecteaza direct costul structurii. O casa parter (P) costa mai putin per mp decat aceeasi suprafata distribuita pe parter plus etaj (P+1), pentru ca P+1 necesita cofraje pe doua niveluri, mai multa armare si placa de beton intre niveluri. Comparativ:

  • P cu 100 mp construiti: 180.000-250.000 RON la rosu
  • P+1 cu 150 mp construiti (100 mp utili): 250.000-350.000 RON la rosu
  • P+M (mansarda) cu 130 mp construiti: 220.000-320.000 RON la rosu
  • P+2 cu 180 mp construiti: 360.000-500.000 RON la rosu

Forma complexa a casei adauga costuri invizibile. Un plan dreptunghiular simplu este cel mai eficient din punct de vedere al costului per mp. Colturi multiple, retragerile de fatada, balcoanele consolate si diferentele de nivel intre zone ale casei pot adauga 10-15% la costul total al structurii.

Fundatia speciala devine necesara cand studiul geotehnic (obligatoriu prin Legea nr. 10/1995 privind calitatea in constructii) arata teren slab, panza freatica ridicata sau argila expansiva. In aceste situatii, o fundatie normala cu talpi continue este inlocuita cu radier general sau piloti, cu costuri suplimentare de 20.000-50.000 RON fata de varianta standard.

Zona seismica influenteaza si ea cantitatea de armare. Bucurestiul si zona Vrancea sunt in zona seismica de calcul E, cu ag=0,30g conform P100-1/2013, ceea ce obliga la sectiuni mai mari de stalpi si mai mult fier beton fata de zone cu seismicitate redusa cum ar fi Dobrogea.

Exemplu concret: casa 100 mp utili P+1, zona Ilfov 2026

Un caz reprezentativ din ofertele comparate de echipa ghidamenajari: familie cu doua camere de dormit, living si bucatarie open space, suprafata utila 100 mp, P+1, structura cadru beton armat, teren plan in Ilfov, acces utilitati existent pe teren.

Suprafata construita desfasurata este aproximativ 130-140 mp (include grosimea peretilor, loggia daca exista, tehnice). Aplicand tariful mediu de 2.600 RON/mp pentru cadru beton in zona Ilfov-Bucuresti ajungi la un buget brut de 340.000-365.000 RON.

Din aceasta suma, defalcat pe etape principale:

  • Fundatie si terasamente: 45.000-55.000 RON
  • Structura de beton (stalpi, grinzi, placi ambele niveluri): 80.000-100.000 RON
  • Zidarie BCA exterior 30cm + interior 15cm: 40.000-55.000 RON
  • Sarpanta lemn + tigla ceramica simpla: 50.000-65.000 RON
  • Tamplarie exterioara PVC 5 camere, geam tripan: 30.000-40.000 RON
  • Organizare santier (toaleta ecologica, container, gard, curent): 15.000-25.000 RON

Totalul realist: 260.000-340.000 RON. La asta adaugi TVA 19% daca antreprenorul e platitor de TVA (cele serioase sunt), taxe autorizatie de construire (0,5-1% din valoarea constructiei declarate) si racorduri utilitati daca nu exista deja.

Racordul la canalizare in Ilfov poate costa singur 8.000-15.000 RON daca nu exista in zona si esti obligat la fosa septica ecologica. Curentul electric, daca nu ai bransament, mai adauga 3.000-8.000 RON in functie de distanta fata de reteaua existenta.

Dupa ce inchei structura la rosu, urmatorul prag de buget este finisarea completa. Vezi cat costa o casa la cheie pe metru patrat si cum verifici fiecare pozitie cu ajutorul unui deviz de constructii corect inainte sa platesti avansul.

Capcane frecvente in devizele pentru stadiul la rosu

Cel mai des intalnit truc in ofertele de constructie este devizul fara consumuri reale. Antreprenorul da un pret per mp care exclude implicit cofrajele, armatura sau betonul pentru anumite elemente structurale, cu pretextul ca se calculeaza separat dupa proiect. Cand proiectul vine, suma creste cu 20-30%.

Verifica intotdeauna daca devizul include explicit: fier beton cu certificat EN 10080, beton de clasa minima C25/30 pentru placi si C20/25 pentru fundatie, cofraje pierdute sau recuperabile (cu cost de inchiriere inclus), si turnare mecanica cu pompa pentru placi (nu turnare manuala cu roaba).

O alta sursa de surprize este organizarea de santier. Toaleta ecologica, containerul de santier, platforma de descarcare materiale, curent pe santier, paza materialelor scumpe, gard de protectie pe limitele proprietatii, toate astea nu apar automat in devize dar se platesc. Adauga 4-6% din valoarea contractului pentru organizare.

Autorizatia de construire se obtine cu un proiect tehnic complet, semnat de arhitect si inginer, vizat de primarie. Taxa de autorizare este 0,5% din valoarea declarata a constructiei, dar la ea se adauga onorariul proiectantului (8.000-18.000 RON pentru o casa simpla) si eventualele avize suplimentare (mediu, ape, drumuri). Plan de timp realist pentru autorizare: 3-6 luni daca nu exista blocaje la primarie.

Dupa ce casa este la rosu, urmatoarea decizie mare este izolatia termica a anvelopei. O casa construita in 2026 fara izolatie exterioara de minimum 15cm poliuretan sau vata minerala nu poate obtine clasa energetica A ceruta de normele actuale. Citeste ghidul complet despre izolatie termica casa inainte sa treci la stadiul urmator.

Tot in categoria surprizelor: daca optezi pentru mansarda locuibila in loc de pod tehnic, sarpanta devine mai scumpa si mai complexa. Mansarda necesita ferestre de acoperis (Velux sau similar), dificultatile la mansarda existenta sunt tratate detaliat in ghidul despre mansardare pod, util daca iti reconsideri planul in timpul executiei.

Intrebari frecvente despre costul casei la rosu

Cat dureaza constructia pana la stadiul la rosu?

Pentru o casa de 100-150 mp, durata realista este 6-12 luni de la turnarea fundatiei pana la montarea tamplariei exterioare. Structura de beton singura dureaza 3-5 luni pentru ca fiecare planseu necesita minimum 28 de zile de intarire inainte sa poti cofra nivelul urmator. Sezonul rece (noiembrie-martie) incetineste sau opreste lucrarile de beton. Un antreprenor care promite casa la rosu in 4 luni pentru P+1 fie exclude ceva, fie grabeste betoanele, ceea ce e risc structural serios. Retine si ca fiecare etapa are dependente: nu poti ridica zidaria pana nu ai structura la inaltime, nu poti monta sarpanta pana nu ai ultima placa turnata si intarita la rezistenta de proiect. Un deviz de timp fara aceste jaloane intermediare nu e plan, e estimare politicoasa. Cere intotdeauna graficul Gantt al lucrarilor inainte sa semnezi contractul.

Pot face eu singur parte din lucrari pentru a reduce costul?

Da, dar cu selectivitate. Lucrarile de sapatura si nivelarea terenului le poti face cu utilaje inchiriate, economisind 5.000-10.000 RON. Transportul materialelor in anumite faze, curatarea santierului dupa fiecare etapa, montarea cofrajelor pierdute simple sunt munci accesibile cu ajutor. In schimb, armarea si turnarea betonului, montajul sarpantei si montajul tamplariei exterioare necesita meseriasi calificati. Greselile la structura nu se corecteaza usor si pot necesita demolare partiala.

Achizitia tamplariei exterioare intra sau nu in stadiul la rosu?

Depinde de contract. Unii antreprenori includ in pretul la rosu montarea tamplariei exterioare, altii o exclud si o trec in stadiul la gri. Clarifica in scris ce include contractul tau. Din punct de vedere tehnic, casa poate fi considerata „la rosu inchis” si fara tamplarie montata, dar expunerea la intemperii accelereaza degradarea zidariei si a elementelor de lemn din sarpanta.

Ce diferenta de pret este intre cadrul de beton armat si zidaria portanta?

Cadrul de beton armat este cu 20-30% mai scump decat zidaria portanta BCA pentru aceeasi suprafata construita. Diferenta vine din consumul mai mare de fier beton, cofraje si beton turnat mecanic pentru stalpi si grinzi. Pentru o casa de 150 mp construit, diferenta poate insemna 40.000-60.000 RON. Aceasta diferenta este justificata integral la case cu mai mult de un nivel si in zone seismice.

Pretul pe mp la rosu include si TVA?

Nu intotdeauna. Antreprenorii persoane fizice autorizate fara inregistrare TVA nu adauga taxa, dar firmele cu cifra de afaceri peste 300.000 RON anual sunt platitoare de TVA 19%. Cand compari oferte, verifica intotdeauna daca pretul primit este cu sau fara TVA inclus. Un pret de 2.500 RON/mp fara TVA devine 2.975 RON/mp cu TVA inclus. Diferenta pe o casa de 150 mp construiti ajunge la 70.000-80.000 RON, mai mult decat suficient pentru a altera orice comparatie de oferte. Un alt aspect frecvent ignorat: daca esti persoana fizica, nu recuperezi TVA-ul platit, spre deosebire de o firma care construieste pentru activitate comerciala. Alege antreprenor platitor de TVA daca vrei factura completa si garantie legala conform Legii 10/1995; alege PFA fara TVA daca bugetul e prioritatea, dar verifica asigurarea profesionala si experienta anterioara documentata cu receptii de lucrari.

Poate fi finantat stadiul la rosu printr-un credit ipotecar?

Da, dar cu conditii speciale. Creditele pentru constructie se elibereaza in transe legate de avansul lucrarilor, verificat de un evaluator al bancii. De regula, banca elibereaza 30-40% din suma la fundatie, inca 30% la structura si planseu, si restul la finalizarea stadiului la rosu sau la gri. Dobanzile la creditele de constructie sunt cu 0,5-1% mai mari decat cele ipotecare standard si durata de acordare a dosarului este mai lunga. Unele banci cer ca antreprenorul sa fie inregistrat ca persoana juridica. Planul de finantare trebuie corelat cu calendarul lucrarilor: daca transa a doua intarzie din cauza evaluatorului, santierul poate sta. Include o rezerva de lichiditate de minimum 15% din valoarea creditului pentru a acoperi decalajele dintre transte si plata muncitorilor la timp. Verifica si comisioanele de administrare a creditului de constructie, care pot adauga 0,3-0,6% anual peste rata afisata.
